- ~建築の知識~ 建築工期について
京都店ブログ
2025/05/12
~建築の知識~ 建築工期について
アーキホーム・アーキホームライフ・ホームライフ・京都・京都店・新築・注文住宅・耐震性能・自由設計・設計士
こんにちは!京都店の近藤です。
お住まいをご計画の際、お子様の学校の節目のタイミングや、賃貸契約更新のタイミングなどが理想的かと思います。
ご入居時期を調整するための、目安となる工期をお伝えさせて頂きます。

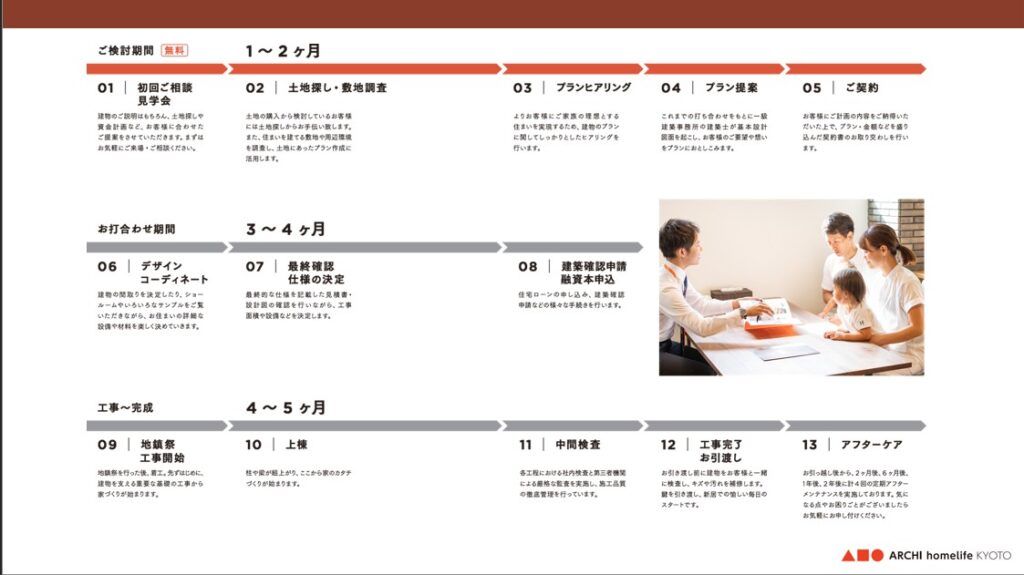

まず土地・建物のご契約が終わり次第、建築工期がスタートいたします。
まず設計打合せを行い、詳細の間取り確定、仕様確定、インテリアの確定を行います。
間取り確定した時点で並行して建築確認申請を行い、許可が下りれば着工OKとなりますが、これらをトータルして約3か月ほどかかります。
その間に土地の決済や、古家付きの場合は解体工事などを行わなければなりません。
実際基礎着工が可能になるまでには、4~5か月かかる場合もあります。
いざ工事が始まると、約4か月間の建築工事期間がございます。
したがって、約8~10カ月後にはご入居という形となるのです。
ご計画の際は、これらの建築スケジュールより逆算の上で、ご検討期間(土地、建物とも)を定めていただくことが必要となります。
